基础承台底板混凝土浇筑时注意问题
作者 Admin
浏览
发布时间 17/03/30

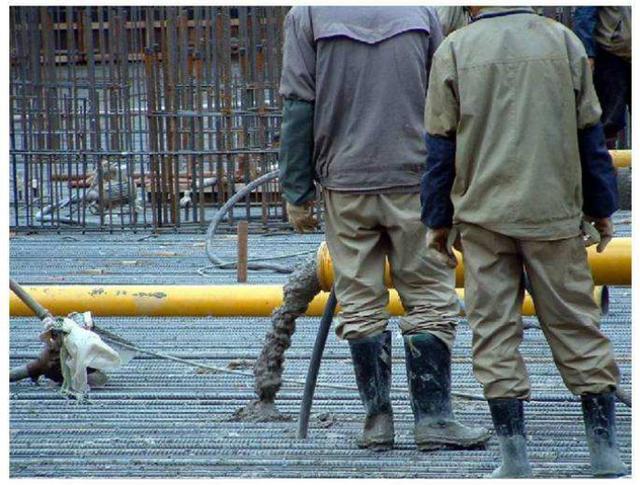

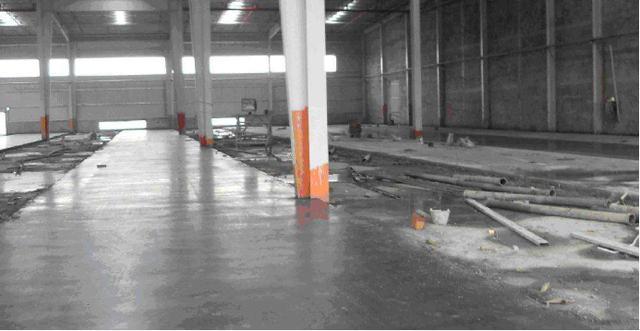

输、卸料、浇筑、振捣顺利进行 , 避免出机后的混凝土长 时间在阳光下暴晒。
(2)、浇筑前 , 对模板进行浇水降温。 3 、混凝土分层浇筑 由于承台混凝土厚分别为 114m、116m、118m, 内部 水化热温升偏高 , 内表温差和降温速率不易控制 , 故确定 混凝土浇捣分两个阶段进行 : (1)、第一阶段 :浇捣承台的下层部分 (即底板底面 高程以下的部分 ) , 采用全面分层 , 每层厚度 20cm~30cm 每个承台独立浇筑口上下层混凝土应在初凝前交接 , 以避 免出现冷缝。 (2)、第二阶段 :在承台的下层部分浇捣后 , 紧接着 从承台往边扩散 , 浇捣整个基础的底板部分 (包括承台 的上层部分 ) , 底板混凝土从一端向后浇带方向平等推进 浇筑 , 混凝土振捣要及时 , 同时不漏振 , 但也不能过振 , 防止离析。 4 、混凝土表面处理 大体积混凝土表面水泥浆较厚 , 浇筑后初步用大长刮 尺刮平 , 初凝前用铁滚筒碾压两遍 , 再用抹子搓平压实 , 以控制表面龟裂 , 并按规定覆盖养护。 |
